Składowanie więźby na budowie – jak przyjąć dostawę
Jak przygotować plac, rozładować i składować więźbę dachową na budowie, żeby drewno nie zawilgło, a montaż szedł w kolejności. Lista kontrolna.

Spis treści
Więźba może być idealnie zaprojektowana i docięta z dokładnością do milimetra, a i tak sprawić kłopot na budowie. Wystarczy, że paczki leżą tydzień w błocie pod szczelną folią albo że ekipa musi przekopywać stos, żeby dostać się do płatwi. Dobre przyjęcie dostawy zajmuje godzinę, a oszczędza dni.
Poniżej zebraliśmy to, co warto przygotować przed przyjazdem ciężarówki, i to, o czym pamiętać, zanim więźba trafi na dach.
Przed dostawą: przygotowanie placu
Kilka dni przed terminem dostawy warto sprawdzić:
- dojazd – czy ciężarówka z HDS dojedzie pod budynek, czy po drodze nie ma niskich gałęzi, linii energetycznych albo miękkiego gruntu,
- miejsce na składowanie – równe, utwardzone lub przynajmniej suche, najlepiej jak najbliżej miejsca montażu,
- podkłady – belki lub kantówki, na których staną paczki, tak żeby drewno nie leżało bezpośrednio na ziemi,
- zabezpieczenie przed deszczem – plandeki lub folia, jeśli montaż nie zacznie się od razu.
Paczki z elementami więźby są długie i ciężkie. Lepiej zaplanować miejsce wcześniej, niż szukać go, gdy kierowca HDS już czeka.
Rozładunek
Przy rozładunku dźwigiem warto pilnować dwóch rzeczy.
Zawiesia. Pasy transportowe są dla drewna bezpieczniejsze niż łańcuchy, które potrafią uszkodzić krawędzie i zgnieść elementy. To szczególnie ważne przy drewnie struganym i elementach, które pozostaną widoczne.
Kolejność odkładania. Paczki są zwykle przygotowane w kolejności montażu. Jeśli na placu zostaną ułożone przypadkowo, ten porządek się traci. Najlepiej odkładać je tak, żeby elementy potrzebne na początku – murłaty, słupy, płatwie – były na wierzchu albo z brzegu.
Sprawdzenie dostawy
Przy rozładunku warto mieć pod ręką zestawienie elementów z dokumentacji. Nie trzeba liczyć każdej belki, ale dobrze jest:
- sprawdzić liczbę paczek i ich opisy,
- przejrzeć elementy kluczowe dla konstrukcji: płatwie, słupy, krokwie narożne,
- obejrzeć drewno pod kątem uszkodzeń w transporcie.
Ewentualny brak lub uszkodzenie najlepiej zgłosić od razu, ze zdjęciem. Zgłoszenie z dnia dostawy da się wyjaśnić szybko. Brak odkryty w połowie montażu zatrzymuje ekipę. Jak czytać numerację i zestawienie, opisujemy w poradniku Rysunek montażowy więźby – jak czytać numerację elementów.

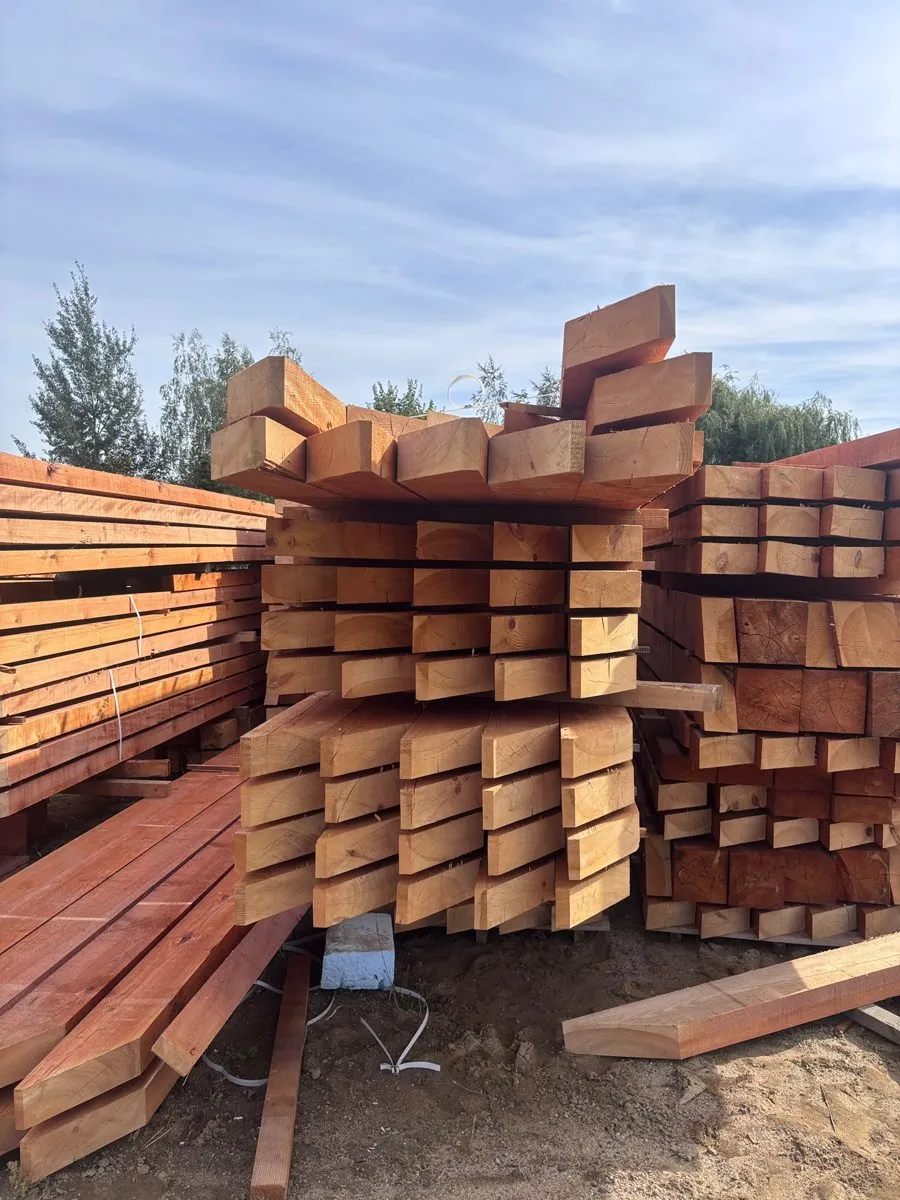

Składowanie: suchość i przewiew

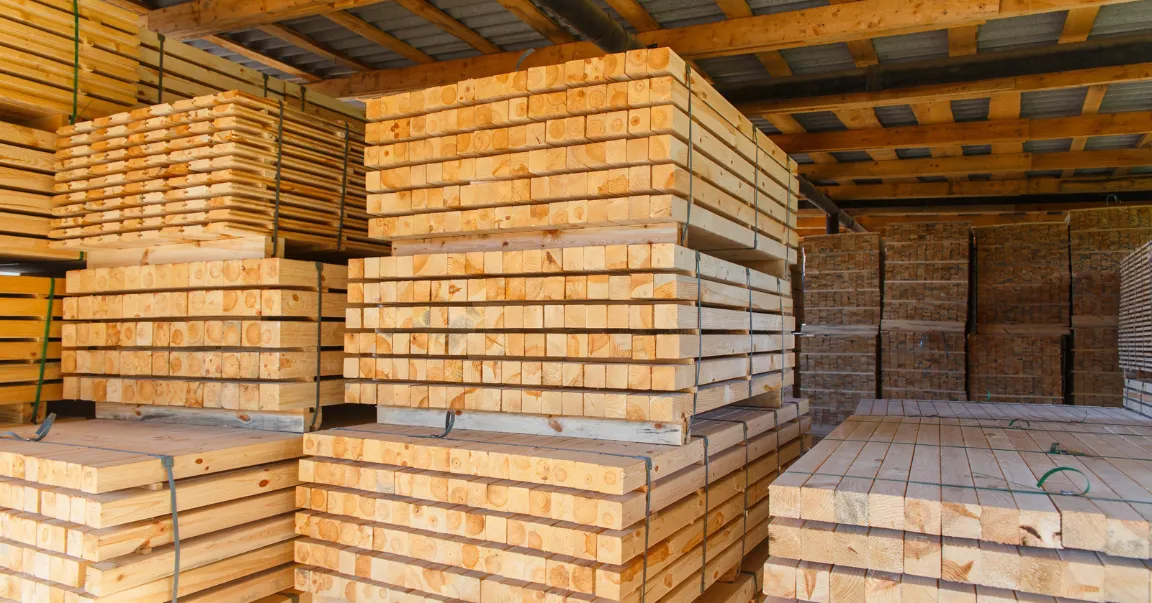

Drewno konstrukcyjne dostarczane jest suche. Celem składowania jest utrzymanie go w takim stanie do momentu montażu.
- Podkłady co ok. 1–1,5 m. Paczka powinna leżeć poziomo i być podparta na całej długości, inaczej długie elementy mogą się wygiąć.
- Odstęp od ziemi. Kilkanaście centymetrów nad gruntem chroni przed wilgocią podciąganą z podłoża i przed rozbryzgami wody.
- Przykrycie od góry, nie szczelne owinięcie. To najczęstszy błąd. Folia owinięta szczelnie dookoła paczki zatrzymuje wilgoć w środku, a w słońcu tworzy pod sobą „szklarnię”. Lepiej przykryć drewno od góry plandeką, która chroni przed deszczem, ale pozwala na przepływ powietrza od spodu i z boków.
- Ochrona przed pełnym słońcem. Drewno wystawione na długie, intensywne nasłonecznienie może pękać i szarzeć na powierzchni.
Jeśli montaż ma się zacząć w ciągu kilku dni, wystarczy proste przykrycie. Przy dłuższym składowaniu warto co jakiś czas zajrzeć pod plandekę i sprawdzić, czy drewno nie jest mokre.
Gdy drewno jednak zmoknie
Krótki deszcz nie jest dla suchego drewna problemem – woda odparuje z powierzchni w ciągu kilku dni. Gorzej, gdy paczka stała w wodzie albo była zamknięta wilgotna pod folią przez dłuższy czas. Wtedy przed montażem i zakryciem konstrukcji warto dać drewnu przeschnąć i nie zamykać dachu membraną, dopóki elementy są wyraźnie mokre.
Lista kontrolna w skrócie
- dojazd dla HDS sprawdzony,
- miejsce składowania przygotowane, podkłady na miejscu,
- pasy zamiast łańcuchów przy rozładunku,
- paczki ułożone w kolejności montażu,
- dostawa sprawdzona z zestawieniem, braki zgłoszone tego samego dnia,
- drewno przykryte od góry, z przewiewem.
Jeśli planują Państwo budowę i chcą wiedzieć, ile miejsca zajmie dostawa dla konkretnego dachu, wystarczy zapytać przy wycenie – podamy liczbę i wymiary paczek.
